220kV玉岭变电站综自改造工程圆满收官

2025-11-25 15:51:05 中国能源网
历时四个月,从酷暑到严寒,乌兰察布供电公司220千伏玉岭变电站综合自动化改造工程近日顺利完成,为地区电网安全稳定运行注入新动能。

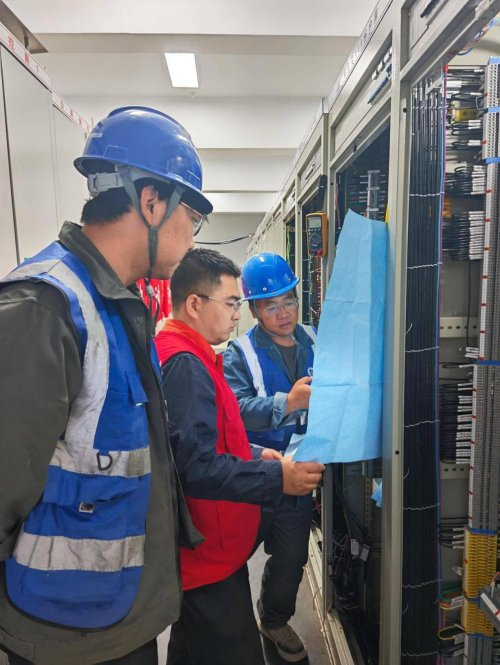

作为乌兰察布供电公司首例全站后台更换工程,项目团队突破采用“双后台运行”创新模式,破解了传统改造中“全站停电”的难题。此次改造工程工作量大、任务艰巨,涉及全站核心设备升级。施工期间,每完成一个间隔的停电改造,便将其平稳接入新后台系统;其余未改造间隔则在新旧双后台同步运行,全程未受影响,实现了“改造不停电、供电不中断”的目标。同时,检修团队优化工作流程,提前将屏柜支起并完成接线作业,大幅压缩现场施工时间,最大限度减少了对用户的供电影响。

据了解,施工团队累计更换保护、测控、故录及直流等屏柜51面,更新开关柜保护测控装置22台,全面刷新变电站核心控制设备配置,为电网智能化运行奠定硬件基础。(作者:孙伟 刘翔宇 雷禾雨)
