微盘点:中国特高压电网

2015-02-12 10:45:00 中国能源网   作者: 赵云峰

在我国,特高压是指±800千伏及以上的直流电和1000千伏及以上交流电的电压等级,特高压电网指±800千伏的直流或1000千伏的交流电网。输电电压一般分高压、超高压和特高压。国际上,高压(HV)通常指35~220kV的电压;超高压(EHV)通常指330kV及以上、1000kV以下的电压;特高压(UHV)指1000kV及以上的电压。高压直流(HVDC)通常指的是±600kV及以下的直流输电电压,±800kV以上的电压称为特高压直流输电(UHVDC)。

 现状(截至2014年底)

特高压已纳入国家"十二五"规划纲要、能源发展"十二五"规划、中长期科技发展规划纲要、大气污染防治行动计划等多项规划和计划。目前国家电网有意借助"一带一路"推动特高压建设,因此未来五年会是特高压行业的黄金发展周期,相关电力设备企业将获益。

已投运:"三交四直"

1. 晋东南-南阳-荆门1000千伏特高压交流试验示范工程

2. 淮南-浙北-上海1000千伏特高压交流工程

3. 浙北-福州1000千伏特高压交流工程

4. 向家坝-上海±800千伏特高压直流工程

5. 锦屏-苏南±800千伏特高压直流工程

6. 哈密南-郑州±800千伏特高压直流工程

7. 溪洛渡左岸-浙江金华±800千伏特高压直流工程

新闻点评:截至2014年12月下旬,国家电网公司已累计建成"三交四直"特高压工程,在运在建的特高压输电线路长度超过1.5万千米。2014年特高压输电超过1300亿、累计送电超过2700亿千瓦时。

在建:"两交一直"

1.淮南-南京-上海1000千伏特高压交流工程

2.锡盟-山东1000千伏特高压交流工程

3.宁东-浙江±800千伏特高压直流输电工程

新闻点评:2014年11月4日,"两交一直"特高压工程正式开工,工程总投资683亿元,计划全部于2016年竣工投产,新增输送能力2600万千瓦。这是国家大气污染防治行动计划12条重点输电通道中首批获得核准并率先开工建设的特高压工程,标志着特高压电网进入全面大规模建设和加快发展的新阶段。

 规划

2015年国网的电网投资计划完成4202亿元(预计特高压投资约3000亿元),同比增长10%。特高压工程建设将进一步加快,直流增速更为显着:2015年国网计划完成核准"六交八直"特高压。

2015实施步骤:一季度核准开工"两交一直"工程,二季度核准开工"三直"工程,下半年核准开工"四交四直"工程。从实际情况来看,能源局与两网签订的《大气污染防治外输电通道建设任务书》中剩余的"两交四直"特高压(交流:蒙西-天津南,榆横-潍坊;直流:锡盟-泰州、晋北-江苏、上海庙-山东、滇西-广东),为保证2017年投运,在2015年必然会完成核准。国网规划的酒泉-湖南直流特高压,前期工作已开展较多,通过核准的可能性大。2015年全年将至少完成"两交五直"核准。

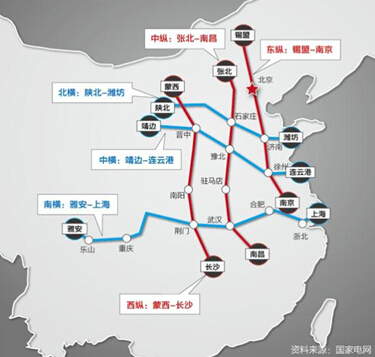

到2017年,规划建设"三纵三横"特高压三华同步电网。三纵是锡盟南京、张北南昌、陕北长沙;三横是蒙西潍坊、晋中徐州、雅安皖南3个横向输电通道。

到2020年,规划建设"五纵五横"特高压三华同步电网,合计27条特高压线路。(形成以"三华"电网为主要受端,东北1000千伏电网、西北750千伏电网为主要送端,连接北方煤电基地、西南水电基地、大核电基地、大可再生能源基地和主要负荷中心,各级电网协调发展的坚强智能电网。)

 历史大事记

2011年3月特高压工程列入国家"十二五"规划

2011年2月宁东-山东±660千伏直流输电工程双极建成投运

2010年7月向家坝-上海±800千伏特高压直流输电示范工程投入运行

2009年11月向家坝-上海±800kV特高压直流线路工程全线架通

2009年1月1000kV晋东南-南阳-荆门特高压交流试验示范工程正式投产

2005年12月特高压输电技术列入《国家中长期科学和技术发展规划纲要(2006~2020年)》

2005年4月特高压输变电试验示范线路建设和输变电设备国产化方案列入国家能源工作要点

2005年1月国家电网公司正式启动特高压工程可行性研究

2004年12月国家电网公司党组会议提出发展特高压输电技术

1994年武汉高压研究所建成我国第一条百万伏级特高压输电研究线段

 争议

 支持

支持者认为发展特高压电网不仅是技术革新,还实现远距离运输,解决中国可再生能源的大规模开发和利用,且能改善当前中东部面临的严峻环境压力。

一、输送容量大,能够充分发挥规模输电优势。

二、送电距离长,采用±800千伏直流输电技术经济输电距离可以达到2500公里甚至更远。

三、线路损耗低,±800千伏直流线路的电阻损耗是±500千伏直流线路的39%,是±600千伏级直流线路的60%,提高输电效率,节省运行费用。

四、工程投资省,对于超长距离、超大容量输电需求,±800千伏直流输电方案的单位输送容量综合造价约为±500千伏直流输电方案的72%,节省工程投资效益显著。

五、走廊利用率高,节省土地和山谷、江河跨越点的有限资源。

六、运行方式灵活。

 反对

反对者以技术不成熟、线路不安全、容易引起大面积停电等理由对特高压建设持反对意见。

一、交流特高压"三华电网"不安全。

二、投资浪费巨大,经济上不可行。

三、在装机规模相当情况下,"三华电网''50万伏以上(包括交、直流特高压)线路规模数倍于国外水平,线路利用率低。

四、交流特高压输电浪费大量能源,增加大量排放。

五、交流特高压输电线路走廊占地面积为铁路输煤的30倍,选线越来越难。

六、电网规模过度膨胀,进一步强化已高度集中的电网垄断体制。

 国外

1. 俄罗斯:2014年5月,国家电网与俄罗斯电网公司在上海签署协议,双方计划在特高压交直流、智能电网等方面开展合作。此前因前苏联考虑到技术风险、送电能力、安全性和浪费投资等因素,导致目前俄罗斯没有大力发展特高压。

2. 巴西:2014年7月17日,国家电网公司巴西国家电力公司签署《巴西美丽山特高压输电项目合作协议》。这是国家电网公司在海外中标的首个特高压直流输电项目。

3. 印度:国家电网和印度洽谈交流特高压技术项目。

4. 日本:特高压建成后将1000千伏降压到500千伏运行。因国土狭窄远距离大功率输电需求不高、经济趋缓电力负荷增长缓慢、顾虑大面积停电原因,目前500千伏电压运行,未发展特高压。

5. 美国:最初在特高压进行投入,但2003年美加大停电,电网规划从国内各个特大网区采用直流隔离变成更多"分区",缩小每区的范围。认为现有超高压已满足发展需要,不需要交流特高压。

6. 德国:正在争取数10亿欧元的拨款,建设4条直流特高压输电线路,并对原有输电线路进行提升,以实现本土南北风光协调发展。该计划预计在2024年前建设完成。因为风光发电具有季节性特点,输电线路建设完成后,冬天把北方的风电传输到南部,夏天把南部的太阳能传输到北方,达到可再生能源的高效利用,从而助力德国能源转型。但是完成这个雄心勃勃的目标,德国仍面临诸多挑战,其中最重要的就是德国居民因担心特高压影响自身居住环境而反对搭建。




【中国能源网独家稿件声明】 凡注明 “中国能源网”来源之作品(文字、图片、图表), 未经中国能源网授权,任何媒体和个人不得全部或者部分转载

责任编辑: 中国能源网

标签:特高压 特高压电网 国网
