2026年一季度储能装机数据出炉:新型储能装机27.1GWh,同比增长76%;独立储能新增23.0GWh,同比增长205%;新能源配储和用户侧储能装机跌幅50%左右。
新增装机10.5GW/27.1GWh,继续高增长趋势
根据CNESA DataLink全球储能数据库的不完全统计,2026年一季度,中国新增电力储能项目装机规模10.9GW,同比+41%;其中新型储能装机10.5GW/27.1GWh,功率和能量规模同比+60%/+76%。

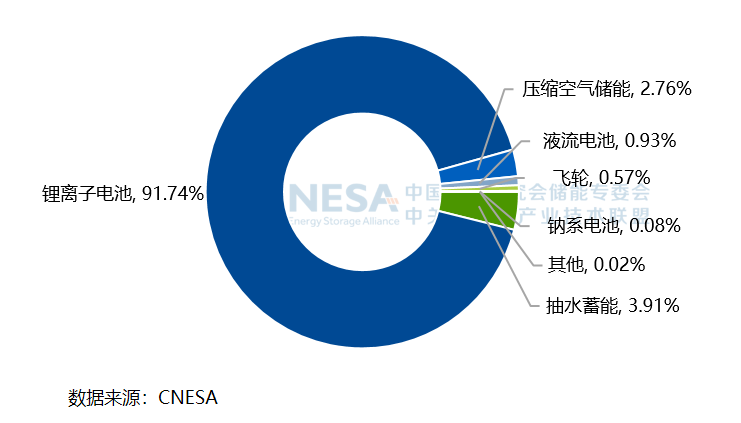

图1:中国新增投运电力储能项目装机技术分布情况(2026.Q1)

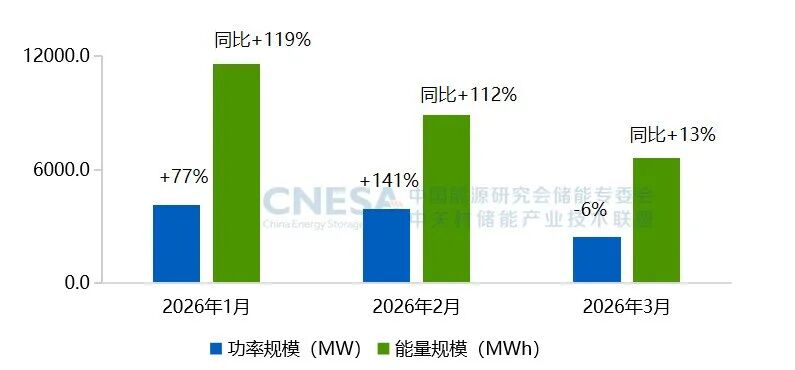

图2:中国新增投运新型储能项目装机规模月度分布情况(2026年1月-3月)
区域格局:西北地区装机占比超过一半
第一季度新增投运新型储能项目分布在全国30个省(市、区),新疆、宁夏、江苏、山东、内蒙古等7省份新增装机规模均超1GWh。新疆装机规模超5GWh,能量规模居全国首位。西北地区装机占比达全国的55%,前十省份装机规模合计占比90.1%(以能量规模计)。

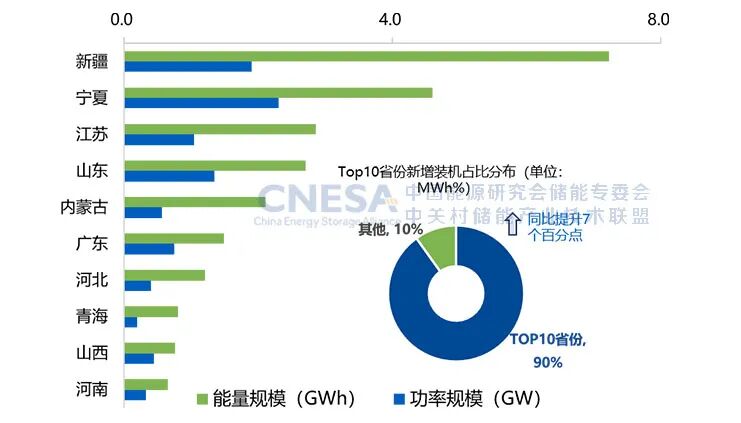

图3:中国新增投运新型储能项目Top10省份装机分布,以能量规模排序(2026.Q1)
应用分化:独立储能增长205%、新能源配储跌幅超50%
第一季度源网侧新型储能新增装机9.9GW/25.8GWh,同比增长+82%/+100%,占比达一季度新增功率总装机的95%。独立储能新增装机规模8.7GW/23.0GWh,同比+174%/+205%;功率规模占83%,较去年同期提升34个百分点;新能源配储新增投运规模1.0GW/2.5GWh,同比-56%/-54%,功率规模占比较去年同期下降23个百分点。

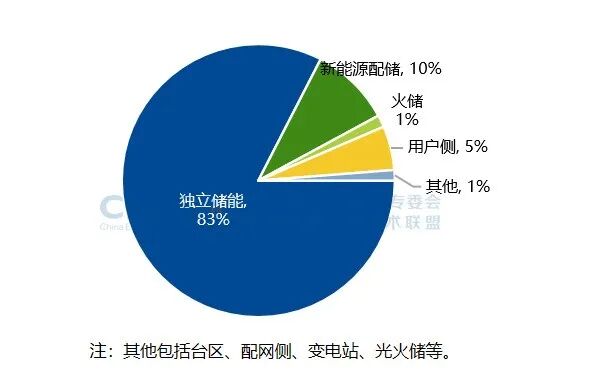

图4:中国新增投运新型储能项目应用装机分布(2026.Q1),单位:MW%
用户侧储能遇冷:装机跌50%,江苏占比超一半
2026年,由于各地陆续取消固定分时电价,峰谷电价差收窄、项目收益率下滑,叠加部分区域补贴政策退坡,导致用户侧储能装机同比下滑约50%。
第一季度,用户侧新型储能新增投运规模545MW/1252MWh,同比-50%/-49%;工商业储能功率装机占比96%。新增投运项目主要分布在江苏、四川、广东、安徽、山东等19个省份。前五省份新增装机合计占比达全国的93%,江苏新增装机规模占比超过全国的一半(以功率规模计);华东地区装机占比68%,居全国首位。
从项目数量来看,江苏新增投运项目数量占比超全国的25%,苏粤浙三省项目数量占比达全国的54%。第一季度,江苏、四川、山东、广东等陆续出台用户侧相关优惠政策,包括投资、放电、容量补贴,以及税费减免、电价抵免等形式。

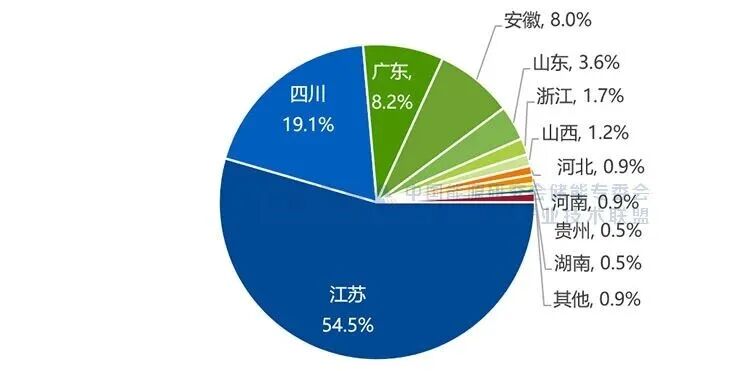

图5:中国新增投运用户侧储能项目地区装机分布(2026.Q1),单位:MW%
一季度备案项目677GWh,近去年同期3倍
一季度,全国新增新型储能备案项目个数2919个,规模约677GWh。较去年同期相比,备案项目个数同比下降9%,但是备案项目规模同比增速199%,近去年同期3倍,意味着项目平均单体规模增长,储能项目布局向集约型、大规模方向发展。项目主要分布在山东、广东、江苏、浙江、河南等28个省(市、自治区)。
