指令声与工具磕碰声交织回荡,作业人员在柜屏间穿梭校验参数,预制舱整齐列阵静待投运……陕煤集团韩城矿业配售电公司下峪口35kV变电站改造现场热潮涌动,全体参建人员铆足干劲压茬推进,一场电网升级攻坚战正朝着关键节点全速挺进。

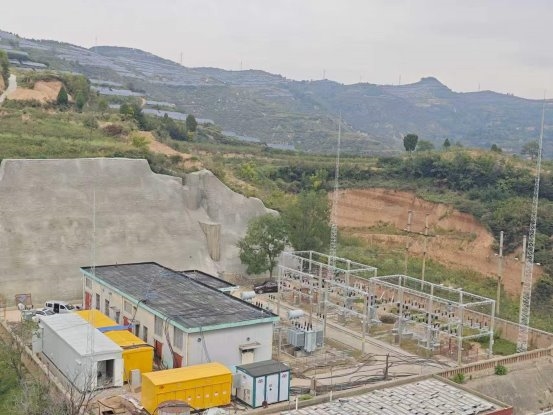

作为下峪口矿区供电核心枢纽,该站原有设备服役年限长、保护性能滞后、承载能力不足,已难以匹配矿区安全生产与产业发展的用电需求。此次改造实施全站系统性提档:更换6kV开关柜及总容量3Mvar无功补偿装置,一二次设备同步实现换代升级。进线保护升级为光纤纵差保护,新增电气五防系统。

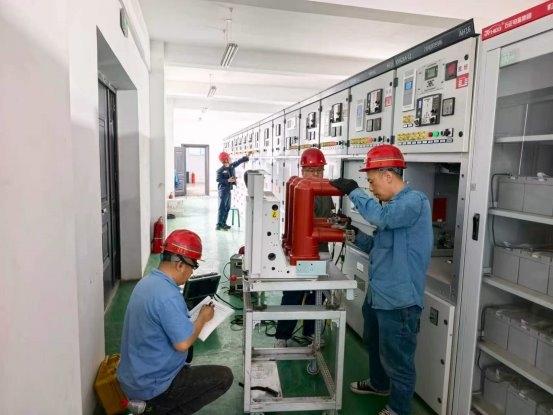

当前工程各工序梯次铺开、压茬推进,土建与设备双线作业、有序衔接。35kV高压室二次电缆沟砌筑、粉刷及窗户安装全部完工,站内电缆沟道全线贯通;所有预制舱就位完毕,永久预制舱与无功补偿装置正加紧联调联试;临时供电系统完成全设备检查试验,已带电通过24小时连续运行考验,工况稳定可靠。针对施工现场遇到的难点问题,技术人员现场专项处置,全力打通所有堵点。

项目建立“日分析、周总结、月复盘”闭环管控机制,每日对照计划核查进度、破解现场难题,每周校准偏差、优化施工方案,每月复盘指标、统筹后续排布,保障工程始终按既定节奏稳步向前。倒电源各项前置准备正紧锣密鼓推进,项目团队联合动力部、矿井单位反复推演作业全流程,逐一摸排风险点位,细化每一步操作标准与应急处置举措,现场安全管控贯穿施工全链条,高风险工序全程旁站盯守,以闭环管理牢牢守住安全与质量双底线。

改造完成后,该变电站供电可靠性、智能化水平与负荷承载力将实现大幅跃升,为矿区生产生活筑牢更坚实的电力屏障。韩城矿业配售电公司将持续保持冲锋姿态,紧盯目标挂图作战,以高标准改造成效赋能矿区高质量发展。
(通讯员冯少平)
