  • 陕京三线良西段建设全面提速“保暖”北京城

陕京三线良西段建设全面提速“保暖”北京城

2012-11-02 08:12:34 中国石油报

气象部门确认,11月3日起北京将出现降水、降温天气。北京市政府决定,2012年至2013年采暖季点火试运行时间提前至10月30日,居民正式供热时间提前至11月3日。本采暖季共增加12天。

有关部门预测,北京市11月日均消耗天然气3500万立方米,12月增至5200万立方米,2013年1月将达到最高值5600万立方米。限于输气能力,今冬采暖季天然气供应仍较紧张。

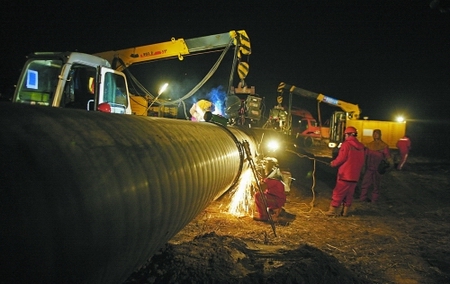

今冬采暖季到来和党的十八大召开前夕,陕京三线北京良乡至西沙屯段(良西段)建设全面提速,施工24小时不间断。

陕京三线全长1026公里,是向北京供气的重要通道,也是实现国家骨干管网天然气调配的重要通道。2010年12月31日,陕京三线榆林至北京良乡段贯通。正在建设的良西段是陕京三线二期工程。良西段起于北京市房山区良乡分输站,线路由南向北经房山区、丰台区、门头沟区、海淀区和昌平区,止于北京市昌平区西沙屯末站,长86公里。

为了保证安全,良西段管壁更厚。壁厚的增加意味着焊接次数的增加,最多要焊14遍,这给施工提出更高要求。

良西段的建设关系到北京人民的冬季供暖、社会稳定,倍受中国石油和北京市政府关注。一个多月前,中石油董事长蒋洁敏到良西段建设工地调研,勉励参建各方团结一致,决战陕京三线,保障首都供气,以优异成绩迎接党的十八大胜利召开。

为确保良西段今冬早日具备投产条件,管道局集中管道一公司、管道四公司等10个单位的精兵强将,全力推进工程建设。“我们在争分夺秒,每天都在确保工程质量的前提下抢进度。”管道局陕京三线管道工程项目经理刘占锋说。截至10月31日,良西段已完成焊接15.59公里。
